터널 강관보강 동시주입 시스템

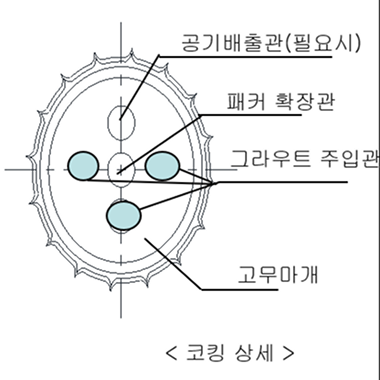

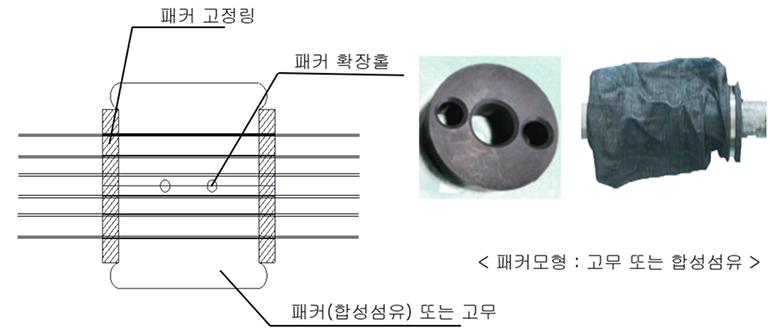

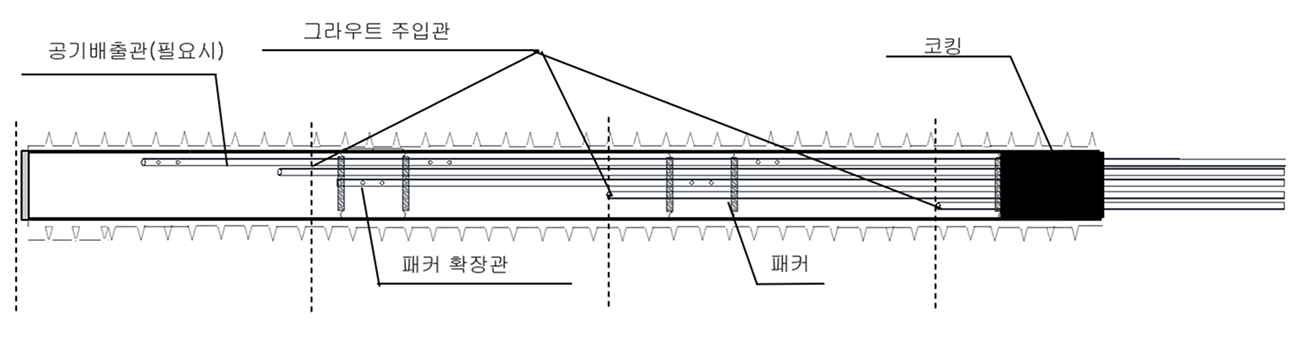

다수의 그라우트 분사공이 일정 간격으로설치된 강관에 2개의 팽창용 패커와 3공간 분리 주입관을 조합전구역을 1단계 동시주입으로 완결하여 강관 보강·지반 보강 효과 동시 극대화
다수의 그라우트 분사공이 일정 간격으로 설치된강관 (Φ65~114mm)을 선천공 후 삽입하거나,강관선단에 천공용 비트를 장착하고 대상지반을 수직 또는경사로 천공하여 지중에 강관을 설치한다.
2개의 팽창용 패커를 조합하여 강관 내부에 설치하고3공간으로 분리된 각 주입관으로 동시에 주입재를 주입강관 내부 및 강관주변 토립자의 공극이나 암반절리대에충진하여 지반·강관 보강 효과를 증진시킨다.
기존의 다단주입 공법에 비해 동시주입 공법 적용공사비 절감 및 공기 단축 이중의 이득을 동시에 확보한다.기존 공정 대비 시공 단계를 줄여 현장 운영 효율과전체 프로젝트 진행 속도를 높입니다.
Bentonite + Gel Cement 씰링 후18 ± 1시간 대기가 필요한 기존 방식과 달리,1단계 동시주입으로 완결된다.
동시주입관이 강관과 함께 매몰되어강성 증대 효과 추가 확보.강관과 주변지반의 부착성도 우수하다.
강관 제작 단계에서부터 부속을 간소화하여현장 작업이 단순해진다.
동시주입관·팩커 등 주요 기자재의 공장 제작 + 현지 조립 방식품질이 균일하고 시공이 간편하다.

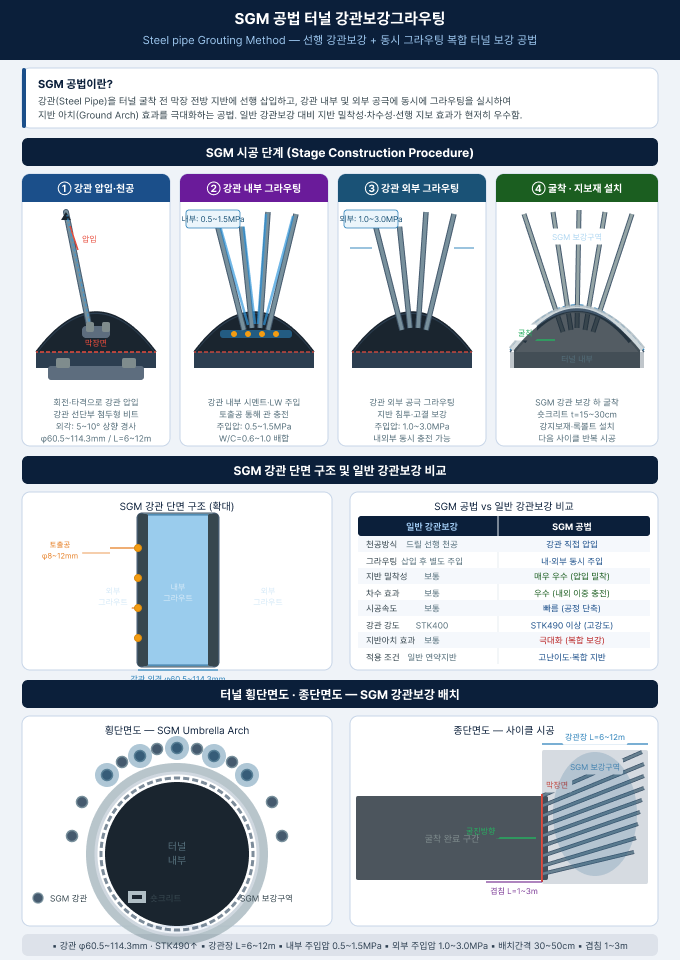

4구역으로 분할된 동시주입관을 통해강관 전구역(12m/본)을 1단계 균등 주입한다.
기존 물유리계 약액주입공법은 시간 경과에 따라 지하수에 의한 알칼리 용탈이 진행되어 내구성이 저하되는 문제가 있었습니다.PHS공법(차수그라우팅)은 이러한 단점을 보완하기 위해 개발된 비알칼리성 실리카졸 약액주입공법입니다.
CASING 외부로 천공수·슬라임 배토 —주위 지반의 여굴·이완 현상이 크다.
CASING 내부로 배토 —여굴·이완 현상을 배제하여 시공 중 안전성이 탁월하다.
